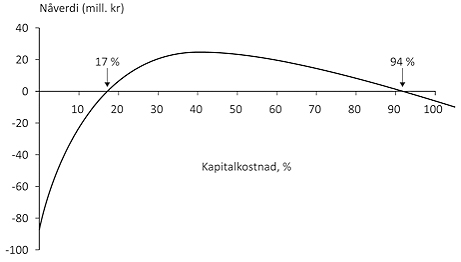

Vi ser av denne nåverdiprofilen at prosjektet har to internrenter (17 % og 94 %). Programvaren opplyser bare om den laveste av disse to, og den er mindre enn kapitalkostnaden. Internrentemetoden gir derfor feil signal til beslutningstakeren. Dette prosjektet er altså lønnsomt for alle kapitalkostnader mellom 17 % og 94 %. Det skal derfor ikke forkastes ved 20 % kapitalkostnad.
Her viser det seg at finanskalkulatorer håndterer dette bedre. For eksempel gir både HP17BII og HP19BII meldingen «Many/no solutions». Dessuten kommer en oppskrift på videre prosedyre som gir én av de to internrentene (17 %). HP10B gir meldingen «Error».
Problemet oppstår fordi kontantstrømmen skifter fortegn to ganger, og fordi siste kontantstrømselement har så stor negativ verdi.
